預售屋、新成屋、老屋翻新屋主常見Q&A

編輯 Michelle|圖片提供 好和設計

從預售屋客變、新成屋機能優化,到老屋翻新重整基礎工程,不同屋況的裝修,實際面臨的問題與預算配置常大不相同。許多屋主第一次接觸設計公司時,常會疑惑該準備哪些資料?預算該抓多少?施工時間需要多久?老屋翻新又該如何避免後續追加費用與工程風險?本次專訪好和設計總監何佳翰,從實務經驗出發,解析預售屋、新成屋、毛胚屋與老屋翻新的規劃重點,分享不同屋況在設計、預算與施工上的關鍵差異,協助屋主在裝修前建立正確觀念,讓理想居家能順利落地。

Q1|預售屋、新成屋與老屋翻新,裝修前需要準備的資料有什麼不同?有什麼盲點需注意?

A:無論是預售屋、新成屋或老屋翻新,裝修前最重要的資料其實都圍繞在「居住需求」本身。好和設計會先了解家庭成員組成、年齡、生活習慣,以及未來是否有家庭成員增加的可能,例如結婚、生育、長輩同住等,再進一步評估空間配置與收納需求。

其中,預售屋與另外兩種類型最大的差異,客變到入住時間通常落在兩至五年之後,因此規劃時不能只考慮現在的生活模式,而必須提前思考未來的生活變化。例如屋主目前單身,但入住時可能已組成家庭;或購屋時尚未有小孩,但未來可能需要兒童房與成長型收納空間,因此在客變階段就必須保留更多彈性。

至於許多屋主常見的盲點,則集中在預算規劃。何佳翰認為,許多人因擔心預算不足而不敢找設計師,或在一開始便將預算設定得過於僵化,反而限制了討論空間。事實上,預算應該是一個可溝通、可調整的範圍,而非絕對的數字。當預算有限時,也不代表一定無法完成理想空間,而是可以透過硬裝軟裝的比例、施工項目的優先順序調整等方式,找到最適合自己的方案。

因此,好和建議屋主在前期除了整理生活需求外,也應該坦誠與設計師討論預算條件,透過充分溝通,找出最符合需求的裝修策略,而非在尚未諮詢前就自行設限。

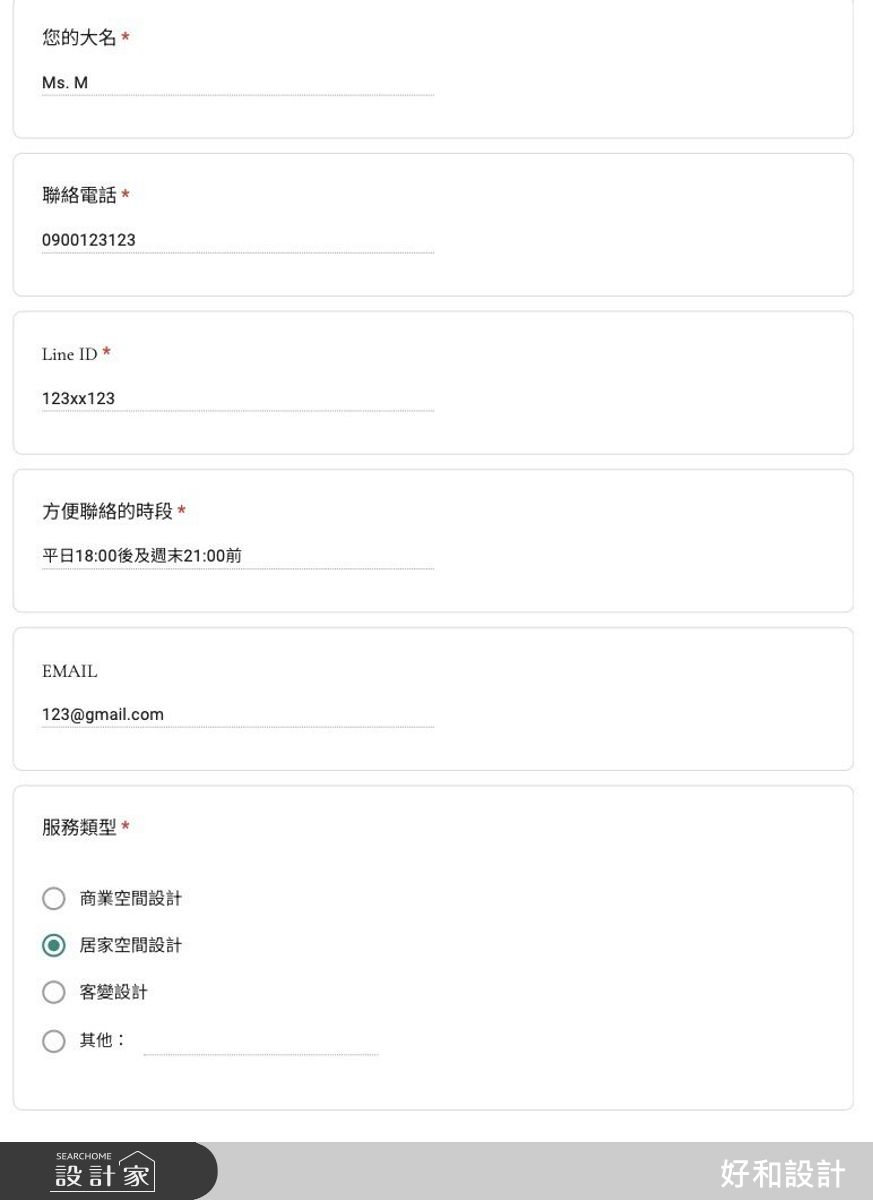

設計前透過詳細了解家庭成員組成、年齡、生活習慣、需求等,才能妥善設計空間配置及滿足需求。
設計前透過詳細了解家庭成員組成、年齡、生活習慣、需求等,才能妥善設計空間配置及滿足需求。
設計前透過詳細了解家庭成員組成、年齡、生活習慣、需求等,才能妥善設計空間配置及滿足需求。
設計前透過詳細了解家庭成員組成、年齡、生活習慣、需求等,才能妥善設計空間配置及滿足需求。
設計前透過詳細了解家庭成員組成、年齡、生活習慣、需求等,才能妥善設計空間配置及滿足需求。
設計前透過詳細了解家庭成員組成、年齡、生活習慣、需求等,才能妥善設計空間配置及滿足需求。
設計前透過詳細了解家庭成員組成、年齡、生活習慣、需求等,才能妥善設計空間配置及滿足需求。
設計前透過詳細了解家庭成員組成、年齡、生活習慣、需求等,才能妥善設計空間配置及滿足需求。
設計前透過詳細了解家庭成員組成、年齡、生活習慣、需求等,才能妥善設計空間配置及滿足需求。
設計前透過詳細了解家庭成員組成、年齡、生活習慣、需求等,才能妥善設計空間配置及滿足需求。
設計前透過詳細了解家庭成員組成、年齡、生活習慣、需求等,才能妥善設計空間配置及滿足需求。
設計前透過詳細了解家庭成員組成、年齡、生活習慣、需求等,才能妥善設計空間配置及滿足需求。

Q2|從客變到現場丈量,不同屋況的設計溝通重點是什麼?

A:不同屋況在設計溝通階段所面對的問題並不相同,因此規劃重點也會有所差異。

  •  預售屋:搞懂客變規則,放大空間效益
    以預售屋來說,最重要的是客變階段的規劃。許多屋主認為客變可以自由調整格局,但實際上仍受到建商規範限制,例如廚房、衛浴、消防相關設施與管道間等區域,通常無法任意更動,設計師除了協助屋主理解建商規範外,也會在允許調整的範圍內,重新規劃房間數量、隔間位置與空間尺度,讓未來入住後的生活更加符合需求。

  • 新成屋:善用既有格局,讓每一坪發揮更大價值
    新成屋則以空間優化為主。由於建商已完成大部分基礎配置,多數屋主不會大幅拆除重做,而是針對個別空間進行調整,例如拆除不需要的隔間、重新配置收納機能,或改善公領域尺度,提升整體使用坪效。

  • 老屋翻新:看不見的隱藏工程,往往是最大挑戰
    老屋翻新則是變數最多的類型。即使完成丈量,也無法完全掌握牆體、管線與結構內部的真實狀況。許多問題往往要等拆除後才會浮現,例如排水管位置與原先判斷不同、管線共用、地坪墊高原因不明等情況,都可能影響後續設計規劃,因此,好和在規劃階段便會提前向屋主說明老屋可能出現的不可預期因素,讓屋主理解施工過程中可能需要進行局部調整。透過事前溝通與風險揭露,不僅能降低後續爭議,也能讓屋主更理性看待施工過程中的變化與調整。

客變before
客變before

客變after。預售屋透過客變階段提前調整隔間與房間配置,可有效提升入住後的空間使用效率。
客變after。預售屋透過客變階段提前調整隔間與房間配置,可有效提升入住後的空間使用效率。

新成屋善用既有格局條件,透過局部調整與機能優化,提升空間使用效率與生活品質。
新成屋善用既有格局條件,透過局部調整與機能優化,提升空間使用效率與生活品質。

老屋翻新隱藏變數眾多,拆除後才能確認真實屋況,因此前期溝通與風險評估格外重要。
老屋翻新隱藏變數眾多,拆除後才能確認真實屋況,因此前期溝通與風險評估格外重要。

Q3|裝修預算該如何分配?不同屋況有哪些必要支出?

A:談到裝修,預算永遠是屋主最關心的問題。然而,不同屋況的預算配置方式其實差異很大。以約15至20坪、總預算200萬元為例。

  • 預售屋已完成客變:大部分預算可以投入在系統櫃、木作、天花板與空調設備等項目,整體完成度相對較高。

  • 新成屋:由於已有衛浴、廚具與基本隔間配置,若不進行格局調整,甚至有機會做到接近全屋訂製。也就是預算大多能直接投入在生活機能與美學設計上。

  • 毛胚屋:須先完成隔間、水電、廚衛設備等基礎建設,因此同樣 200 萬元的預算,可能大部分都投入在基礎工程,收納需求與家具,則需額外增加一筆預算,或是採購現成產品來控制成本。

  • 老屋翻新:基礎工程往往占據超過一半預算。拆除、水電更新、防水重做、管線整理等項目皆屬必要支出,因此若以上述坪數預算為例,留給櫃體與裝飾設計的預算則相對有限。

    此外,老屋屋主最容易忽略的隱藏成本,便是拆除後才會發現的問題。例如管線老化、排水系統異常、防水失效等,都可能需要額外修復。何佳翰建議,老屋翻新應額外預留約10%的備用預算;新成屋則可預留5%至10%,作為施工期間調整與追加項目的緩衝空間,避免影響整體工程規劃。
0102

Q4|不同類型住宅的工程項目與施工時程大約需要多久?

A:工程內容與施工時間,通常會依照屋況與工程規模而有所不同。

  •  預售屋與新成屋:因為基礎結構與設備多已完成,工程內容主要集中在櫃體、天花板、燈光、空調與局部隔間調整,因此施工時間相對較短。以15至20坪的住宅來看,好和設計通常會預估約60至70個工作天完成。

  • 中古屋、老屋:除了既有空間拆除外,還需重新檢查防水、電路、給排水系統,必要時甚至需要重新配置管線與改善結構問題,因此一般會抓90個工作天以上,若坪數較大或問題較多,甚至可能延長至120天左右。

何佳翰也指出,工期除了受屋況影響外,外部環境同樣是重要因素。例如疫情期間曾出現缺工與缺料問題,部分案件工期甚至拉長至一年以上。因此在規劃時程時,除了預估正常施工期程外,也應保留適度緩衝時間,以因應不可預期的市場因素。

0304

Q5|老屋翻新最常遇到哪些問題?設計師會如何提前因應?

A:老屋翻新的最大挑戰,在於許多問題並非表面可見,而是隱藏在牆體、天花板與管線系統之中。

常見問題包括漏水、壁癌、防水失效、電路老化、排水不良,以及原有管線配置與現況不符等,部分老屋甚至因過去多次增改建,使得排水管、糞管與給水系統彼此交錯,必須等拆除後才能確認實際狀況。

因此,好和在前期規劃時,會先依照現場狀況進行評估,並將可能需要處理的項目納入預算討論。例如重新檢測電路系統、更新給水管線、防水重作等,都是老屋翻新的基本工程。

特別是在給水系統方面,好和也會採用較容易維修的配置方式:例如將傳統埋設於地坪內的給水管改為天花板上配管,未來若發生漏水問題,能在自家空間內直接檢修,降低影響鄰戶的風險。

此外,何佳翰也建議屋主預留約一成備用預算。因為即使經驗再豐富的設計師,也無法在拆除前完全掌握老屋的所有問題。透過前期風險說明與合理預算配置,才能在面對突發狀況時保有足夠彈性,避免工程中斷或品質妥協。

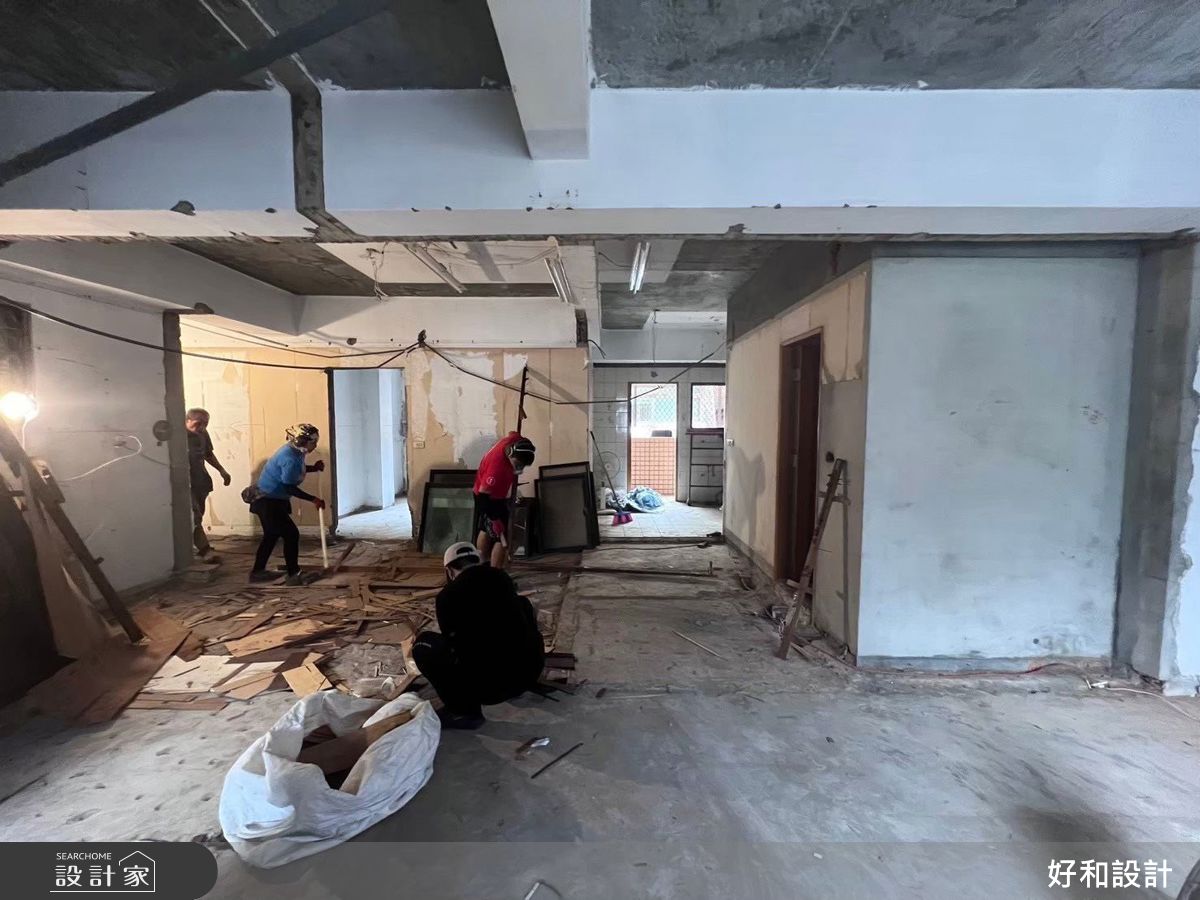

老屋翻新隱藏變數眾多,拆除後才能確認真實屋況,因此前期溝通與風險評估格外重要,並建議預留一成備用預算。
老屋翻新隱藏變數眾多,拆除後才能確認真實屋況,因此前期溝通與風險評估格外重要,並建議預留一成備用預算。

Q6|好和如何陪伴屋主完成從設計到完工的每一步?

A:在好和設計的服務流程中,從諮詢到完工並非單次交易,而是一套完整且透明的合作機制。

首先,屋主會先填寫需求調查表,讓設計團隊了解家庭成員、生活習慣與空間期待。接著進行現場丈量與初步諮詢,再透過設計提案會議提出空間規劃方向(此階段會酌收提案費用,若後續簽訂設計合約,提案費則可折抵設計費用)。

進入設計階段後,好和會依照屋主需求提供不同深度的設計服務,包括平面配置、3D示意、施工圖與渲染圖等內容,並完成設計定案與工程預算規劃。確認預算與工期後,再簽訂正式工程合約,進入施工與監造階段。

施工期間,好和特別重視資訊透明化管理。團隊會建立專屬工程群組,定期上傳施工照片與工程進度紀錄,讓屋主即使不在現場,也能即時掌握工程狀況。同時,完整的施工紀錄也有助於未來追蹤問題與保固服務。

完工後,好和提供一年保固服務,涵蓋水電、櫃體與部分設備項目。透過明確的流程管理、即時的施工回報與完善的售後服務,讓屋主從設計發想到入住階段,都能擁有更安心且透明的裝修體驗。

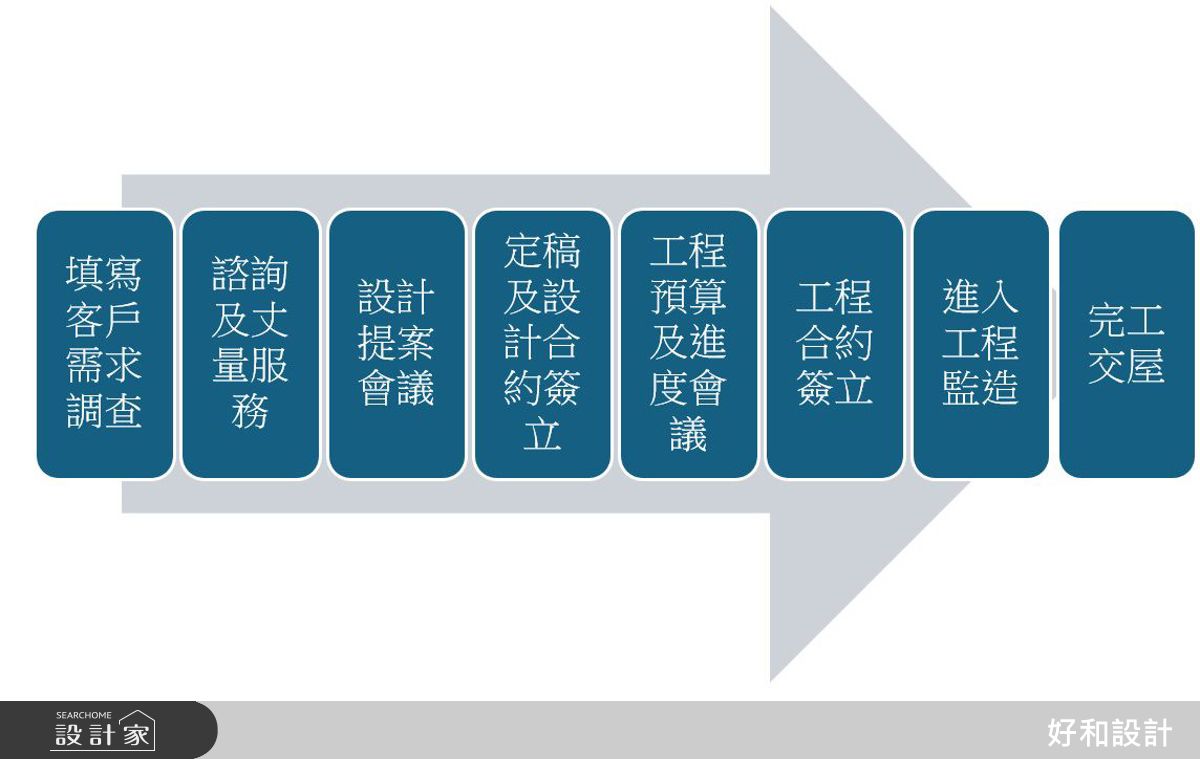

好和設計服務流程
好和設計服務流程

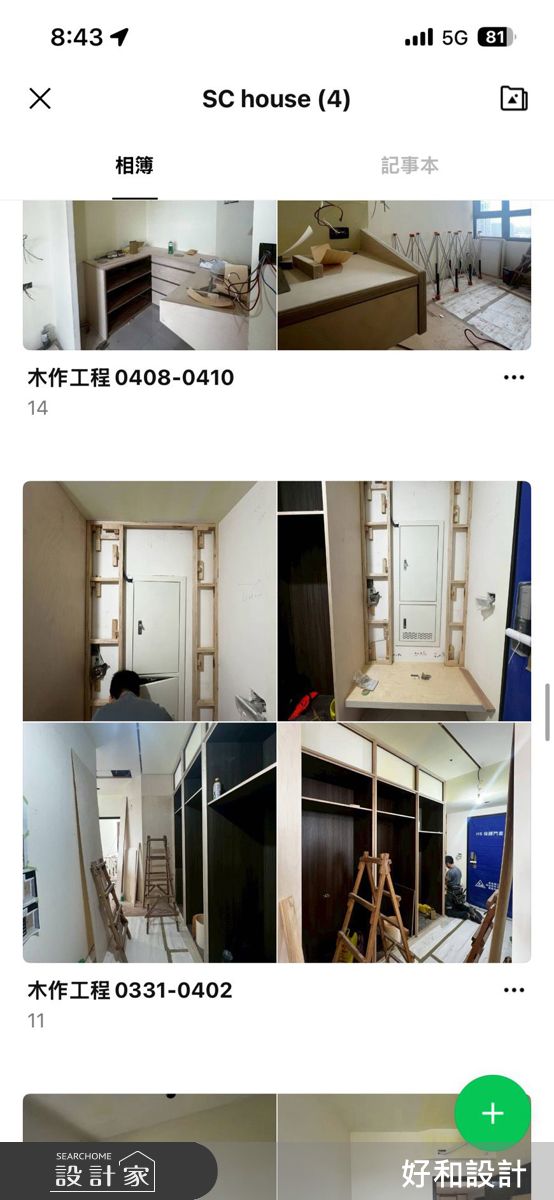

建立專屬工程群組,定期上傳施工照片與工程進度紀錄,讓屋主即使不在現場,也能即時掌握工程狀況。
